【重大節點】新增冷軋機項目10PS配電站投運


       11月 20日下午,隨著10PS配電站兩條10千伏進線線路成功合閘且核相無誤,10PS配電站正式投入運行。該配電站的投運,將為后期冷軋機調試和生產運行提供可靠的動力保障。

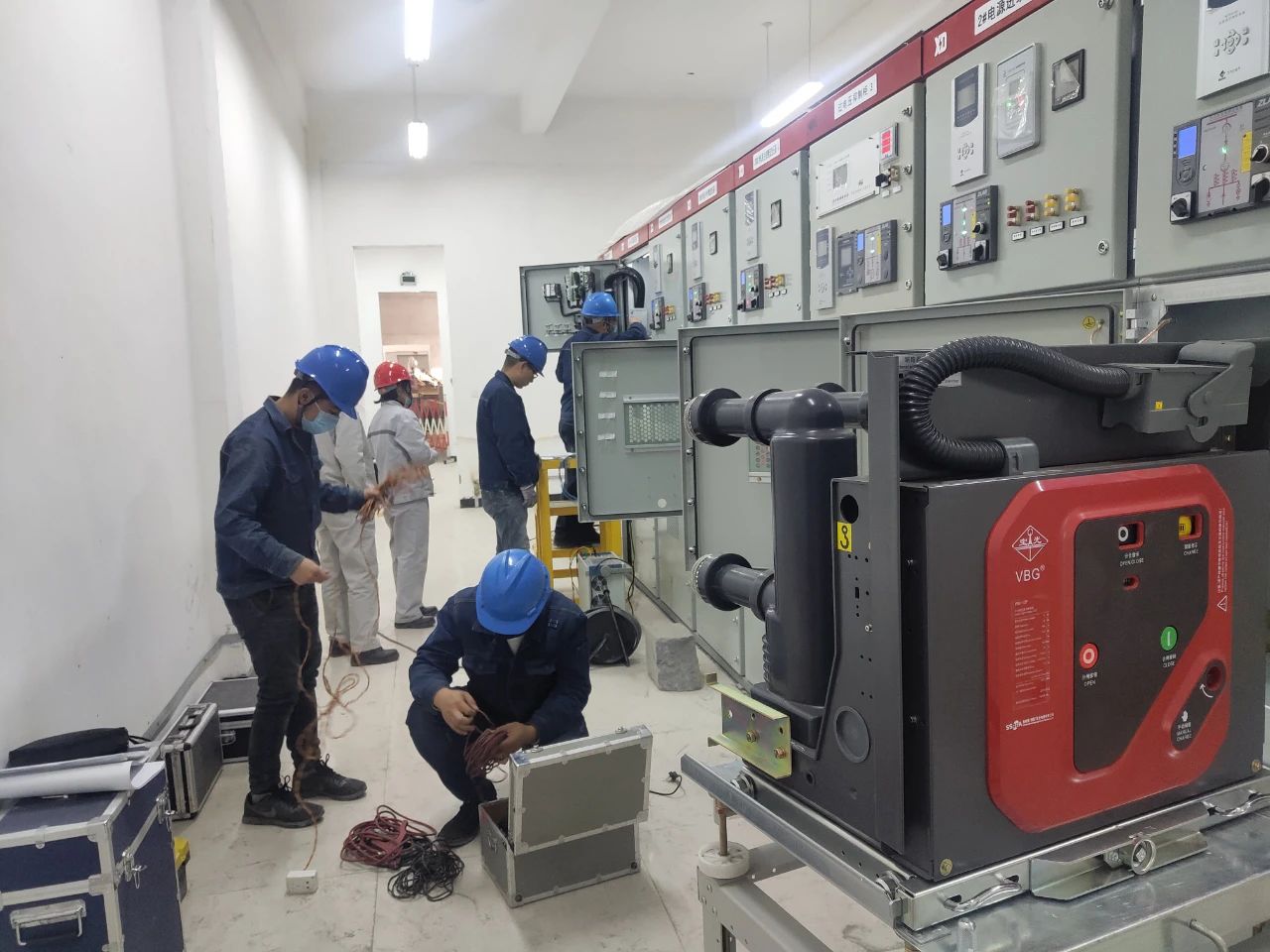

       新增冷軋機項目是集團公司“三大攻堅戰”之一。與之配套建設的10千伏10PS配電站于7月份開工建設,10月份進入設備安裝階段,該配電站采用10千伏雙電源供電方式,共敷設高壓電纜700余米,安裝合計總?cè)萘繛?2250千伏安的變壓器4臺、高低壓開關柜38面。項目建設期間,中孚高精鋁材公司抽調骨干人員提前介入,從土建、設備制作安裝、試驗、工程質量驗收等方面全過程跟蹤學習和監督,與相關單位共同制定詳細的施工方案,及時協調解決施工中存在的問題。通過各方的共同努力與通力合作,項目于11月 18 日完工。

       11月 19日下午, 集團公司生產管理部、中孚電力公司、中孚高精鋁材公司以及中色科技、監理單位共同對10千伏10PS配電站及輔屬設施進行全面系統的檢查驗收,認真審核送電方案。次日17時許,運行人員按照送電運行小組下達的指令,精心操作,確保每個步驟都準確到位、萬無一失,實現了10PS配電站一次安全投運。

和我們聯系(*)為必填項目
